Proiectul consta intr-un titrator automat, aparat care este in stare sa neutralizeze o solutie de pH arbitrar, folosind dupa caz o baza sau un acid drept titrant.

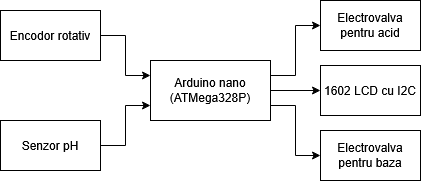

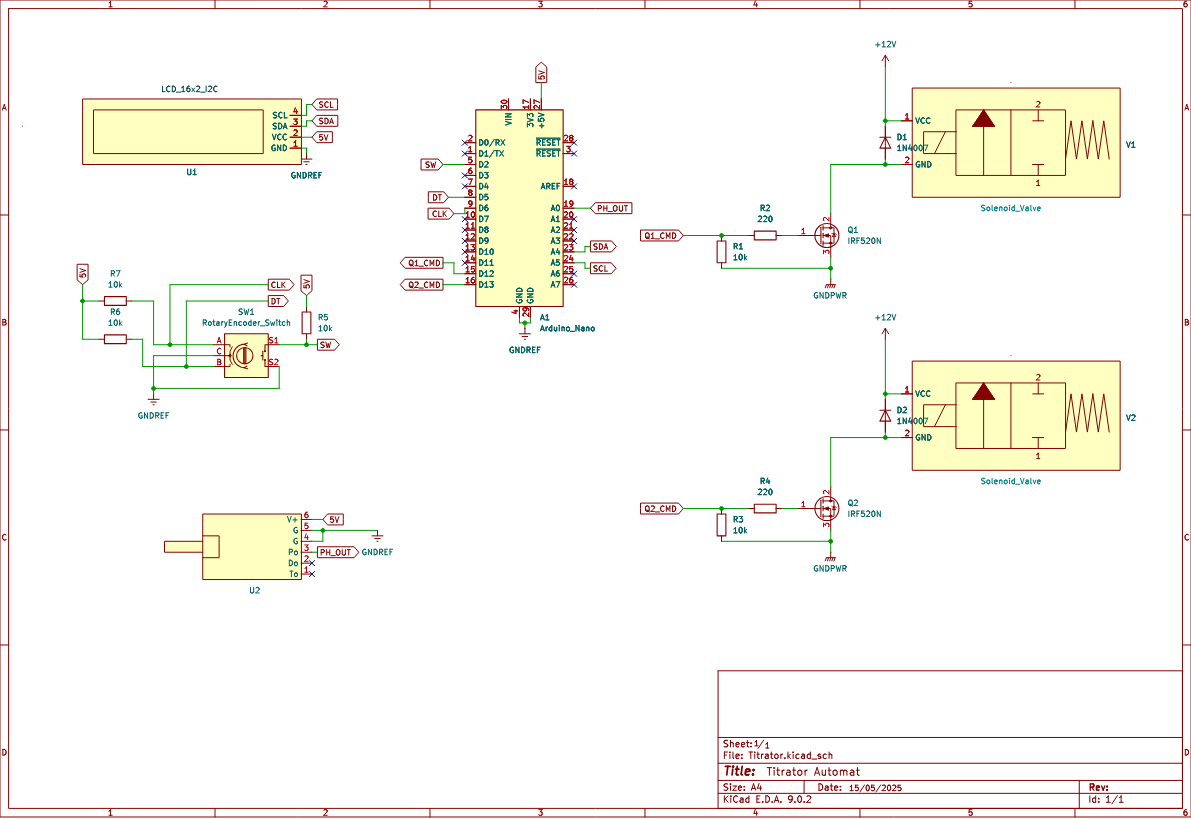

Aparatul are doua recipiente suspendate, unul care contine o baza, si unul care contine un acid. In functie de pH-ul solutiei supuse probei, se va deschide electrovalva corespunzatoare unuia dintre recipiente. LCD-ul si encodorul rotativ sunt folosite ca interfata pentru utilizator.

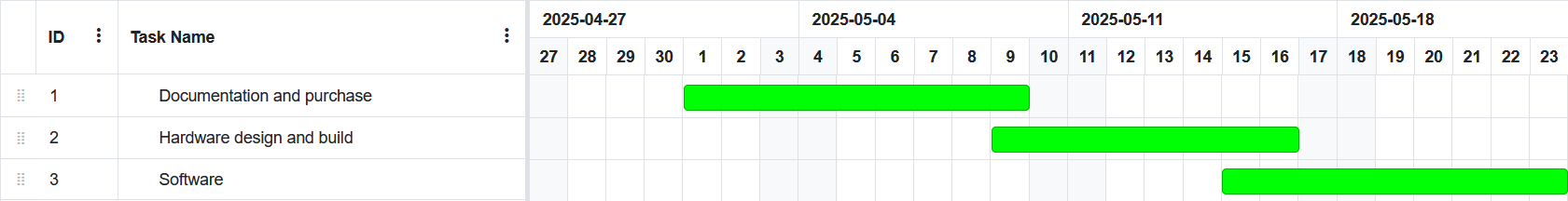

Pentru programat am folosit platformio.ini

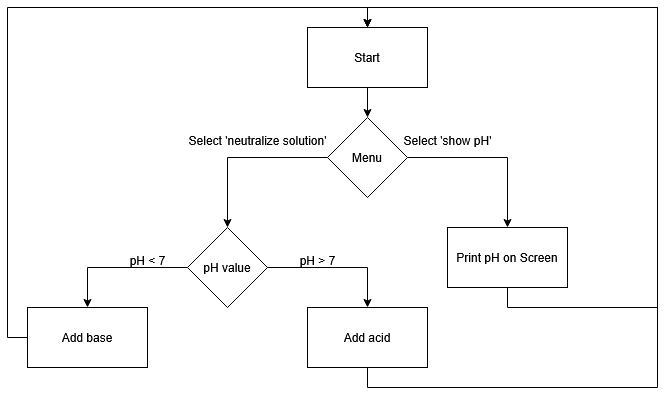

1. Algoritm de citire pH cu filtrare:
2. Algoritm de neutralizare cu feedback:
3. Interfata utilizator:

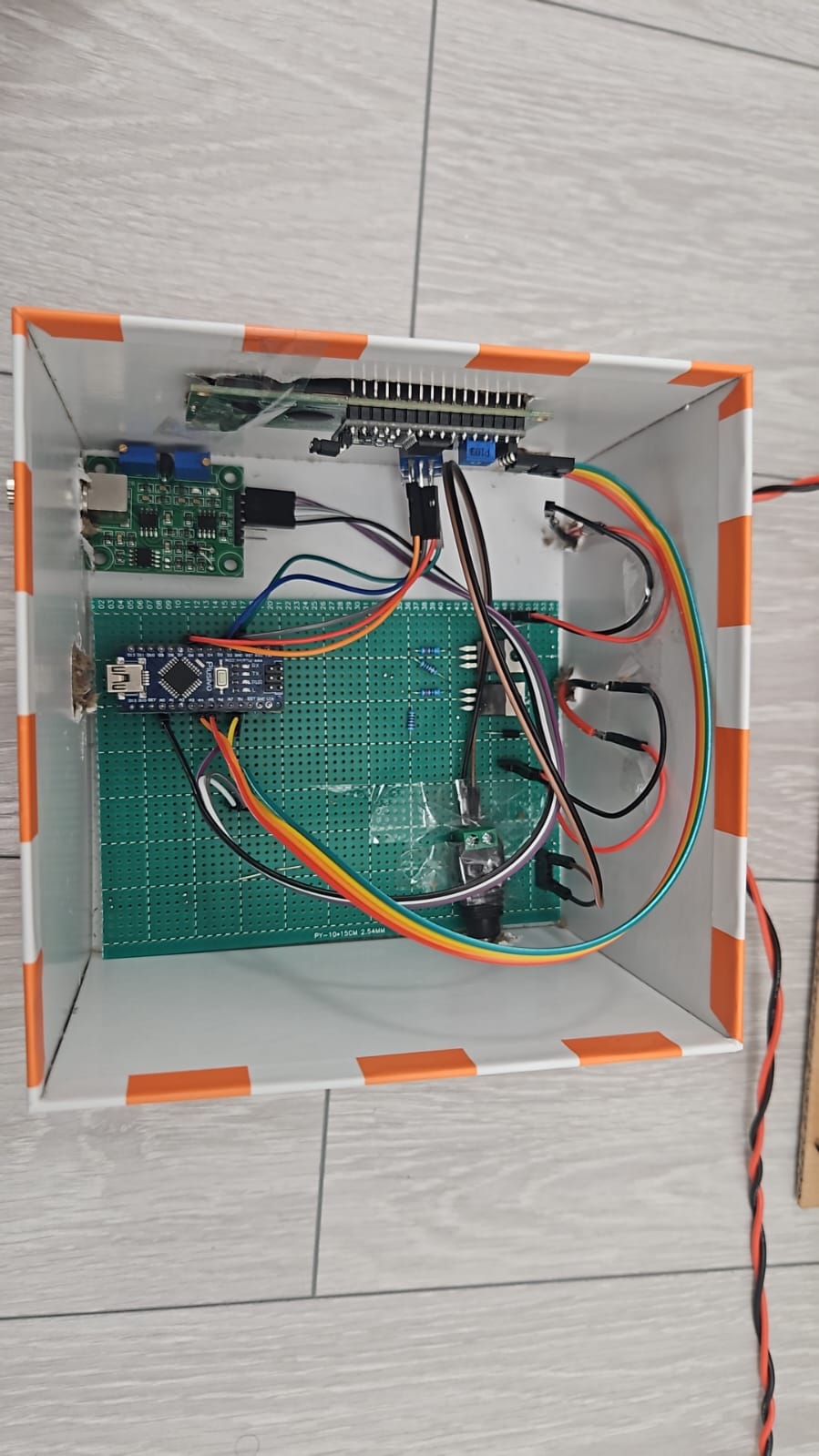

Proiectul a fost terminat in totalitate
